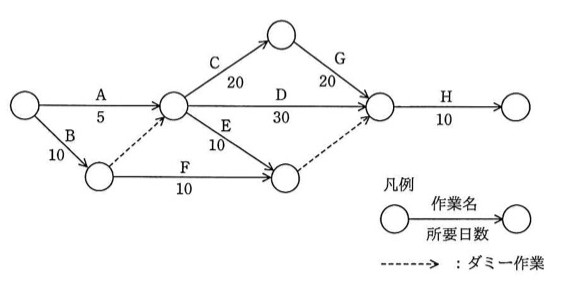

図のアローダイアグラムから読み取ったことのうち,適切なものはどれか。ここで,プロジェクトの開始日は0日目とする。
余裕日数は最遅結合点時刻から最早開始と所要日数を引いて求める

選択肢
- ア作業Cを最も早く開始できるのは5日目である。
- イ作業Dはクリティカルパス上の作業である。
- ウ作業Eの余裕日数は30日である。
- エ作業Fを最も遅く開始できるのは10日目である。
正解と解説
正解:ウ 作業Eの余裕日数は30日である。
作業Eは最早で10日目に開始でき所要は10日だが、その先の合流点に許される最遅時刻は50日目である。したがってEには50−(10+10)=30日の余裕がある。クリティカルパスは所要日数の合計が最大となる経路で、全体は60日となる。
選択肢ごとの解説
- アCの前の結合点は所要10日の作業を待つ必要があるため、最早開始は10日目である。
- イDは終了しても後続の合流点まで余裕があるため、クリティカルパス上の作業ではない。
- ウ正解。Eの余裕日数は30日である。
- エFは後続の合流点までに余裕があり、最も遅い開始は10日目よりかなり後になる。
