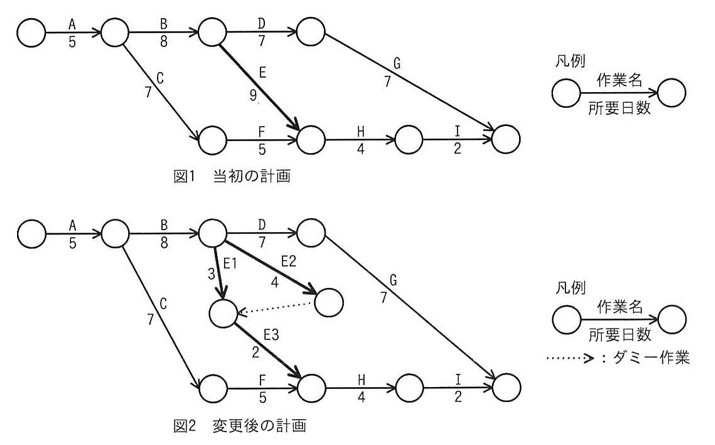

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。
作業短縮の効果は、クリティカルパスが別経路に移った時点で頭打ちになる

選択肢
- ア1
- イ2
- ウ3
- エ4
正解と解説
正解:ア 1
図1では、A→B→E→H→Iが5+8+9+4+2=28日で最長となり、A→B→D→Gの5+8+7+7=27日を上回るクリティカルパスである。図2ではE1(3)とE2(4)がノードbから並行して出て、ダミー作業によりE3はE1・E2の両方の完了後でなければ開始できない。したがってノードpの最早開始は max(3,4)=4日後となり、E部分は4+2=6日。この経路は5+8+6+4+2=25日に短縮される。その結果クリティカルパスはA→B→D→Gの27日に移るので、全体の短縮は28-27=1日にとどまる。
選択肢ごとの解説
- ア正しい。変更後はA→B→D→Gの27日がクリティカルパスになるため、28-27=1日しか短縮できない。
- イE2(4)を見落としてE部分を3+2=5日と数えると28-26=2日になるが、ダミーがあるためE3はE2の完了も待つ。
- ウ3日はE部分が9日から6日に減った差そのもので、クリティカルパスがD・G経路に移ることを考慮していない。
- エ4日はどの経路の合計からも得られない。
同じ分野の他の問題
- プロジェクトの期間を短縮する方法のうち,クラッシングに該当するものはどれか。2018年度 秋期 午前 問51
- プロジェクトマネジメントにおけるファストトラッキングの例として、適切なものはどれか。2024年度 秋期 午前 問54
- 図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクトの開始から第何日か。ここで、プ…2024年度 春期 午前 問52
- システム開発のプロジェクトにおいて、EVMを活用したパフォーマンス管理をしている。開発途中のある時点でEV-PVの値が負…2023年度 秋期 午前 問52
- 過去のプロジェクトの開発実績に基づいて構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどお…2023年度 春期 午前 問53
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
