ある期間の生産計画において、図の部品表で表される製品Aの需要量が10個であるとき、部品Dの正味所要量は何個か。ここで、ユニットBの在庫残が5個、部品Dの在庫残が25個あり、他の在庫残、仕掛残、注文残、引当残などはないものとする。
上位品目の在庫を引いてから下位部品に展開する

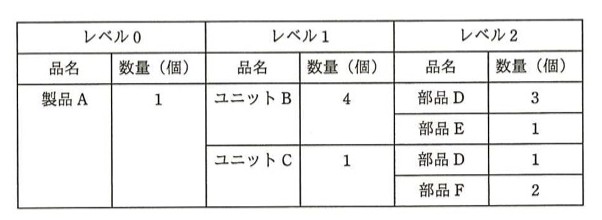

| レベル0品名 | 数量(個) | レベル1品名 | 数量(個) | レベル2品名 | 数量(個) |
|---|---|---|---|---|---|
| 製品A | 1 | ユニットB | 4 | 部品D | 3 |
| 部品E | 1 | ||||
| ユニットC | 1 | 部品D | 1 | ||
| 部品F | 2 |
選択肢
- ア80
- イ90
- ウ95
- エ105
正解と解説
正解:イ 90
製品A10個に対しユニットBの総所要量は40個だが在庫5個を差し引き正味35個、ユニットCは10個で在庫なし。部品Dは35×3+10×1=115個必要で、在庫25個を差し引いた正味所要量は90個となる。上位品目の在庫を先に引いてから下位に展開する点が要点である。
選択肢ごとの解説
- アユニットBの在庫を引いた効果を重複して計算した場合の値。
- イ正解。35×3+10×1-25=90個。
- ウユニットCからの所要量を落とした場合の値。
- エユニットBの在庫を差し引かずに計算した場合の値。
同じ分野の他の問題
- 生産事業所のシステムを、生産計画などの計画層、各指示や工程管理・製造管理などの実行層、機械・機器の制御を行う制御層の三つ…2025年度 秋期 問28
- スマートファクトリーで使用されるAIを用いたマシンビジョンの目的として、適切なものはどれか。2025年度 春期 問28
- クラウドで学習し、エッジデバイスで推論する機械学習ベースのエッジAIにおいて、エッジデバイスで行われる推論処理として、適…2025年度 春期 問27
- 構成表の製品Aを300個出荷しようとするとき、部品bの正味所要量は何個か。ここで、A, a, b, cの在庫量は在庫表の…2024年度 秋期 問28
- IoTの技術として注目されている、エッジコンピューティングの説明として、最も適切なものはどれか。2024年度 春期 問28
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
