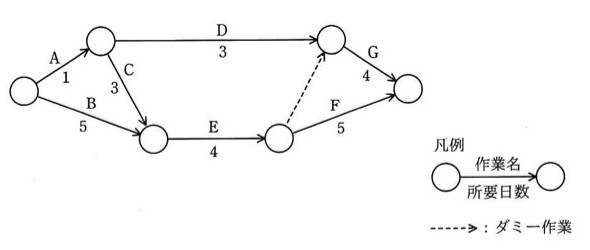

あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。
クリティカルパスは所要日数が最長で余裕ゼロの経路

選択肢
- アA, C, E, F
- イA, D, G
- ウB, E, F
- エB, E, G
正解と解説
正解:ウ B, E, F
各ノードの最早開始時刻を求めると、Aを通る経路よりB(5日)を通る経路のほうが後続作業の開始を遅らせる。B→E→Fの合計は5+4+5=14日となり、他の経路(A→C→E→F=13日、A→D→G=8日など)より長い。したがって余裕のない最長経路であるクリティカルパスはB、E、Fである。
選択肢ごとの解説
- ア合計13日で、B経由の経路より短く余裕がある。
- イ合計8日にとどまり最長経路ではない。
- ウ正しい。合計14日で最長となり、これがクリティカルパスである。
- エGに至る経路は先行がN3であり、この並びは経路として成立しない。
