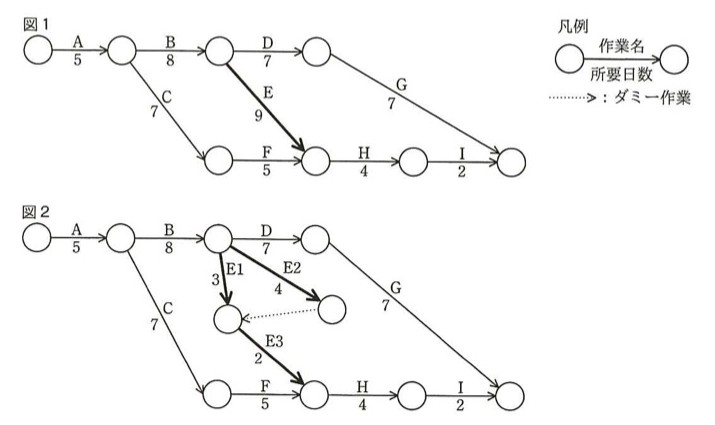

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のように計画を変更すると,スケジュールは全体で何日短縮できるか。
短縮効果はクリティカルパスが入れ替わるまでしか出ない

選択肢
- ア1
- イ2
- ウ3
- エ4
正解と解説
正解:ア 1
変更前の最長経路はA→B→E→H→Iで5+8+9+4+2=28日である。変更後、E1→E2の直列7日とE3の2日が並行するので、その区間は7日となり同経路は26日になる。すると最長経路はA→B→D→Gの27日となり、全体では28−27=1日の短縮にとどまる。
選択肢ごとの解説
- ア正しい。他の経路が制約となり短縮は1日にとどまる。
- イEの区間の短縮分がそのまま全体に効くと考えた場合の値である。
- ウD・Gを通る経路の存在を見落とした場合の値である。
- エ変更後の最長経路の取り方を誤った場合の値である。
