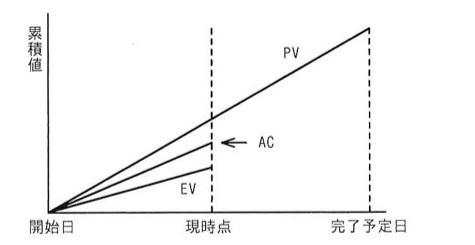

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率、スケジュール効率がこのままで推移すると仮定した場合の見通しのうち、適切なものはどれか。

選択肢
- ア計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。
- イ計画に比べてコストは多くなり、プロジェクトの完了は早くなる。
- ウ計画に比べてコストは少なくなり、プロジェクトの完了は遅くなる。
- エ計画に比べてコストは少なくなり、プロジェクトの完了は早くなる。
正解と解説
正解:ア 計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。
EVMでは、実コストACに対して出来高EVが下回るとコスト効率指数CPI=EV/ACが1未満となり、予定より費用がかかっていることを意味する。また計画値PVに対してEVが下回るとスケジュール効率指数SPI=EV/PVが1未満となり、進捗が遅れていることを意味する。図の現時点ではPV>AC>EVなのでCPIもSPIもともに1未満であり、このまま推移すればコストは超過し完了も遅れる。よってアが正解。
選択肢ごとの解説
- ア正解。EV<ACよりコスト超過、EV<PVより進捗遅れとなり、完成時のコストは増え完了は遅くなる。
- イコストが増える点は合っているが、EVがPVを下回っているので完了は早くならない。
- ウEVがACを下回っている以上、同じ出来高に対する費用は計画より多く、コストが少なくなることはない。
- エコスト・スケジュールとも良好な場合の記述であり、図の関係と正反対である。
同じ分野の他の問題
- EVMを使用してマネジメントをしているプロジェクトで,進捗に関する指標値は次のとおりであった。このプロジェクトに対する適…2025年度 春期 午前 問52
- プロジェクトマネジメントにおいてパフォーマンス測定に使用するEVMの管理対象の組みはどれか。2020年度 10月試験 午前 問52
- システム開発の進捗管理などに用いられるトレンドチャートの説明はどれか。2018年度 秋期 午前 問52
- プロジェクト管理においてパフォーマンス測定に使用するEVMの管理対象の組みはどれか。2017年度 秋期 午前 問52
- 期間10日間のプロジェクトを,5日目の終了時にアーンドバリュー分析したところ,表のとおりであった。現在のコスト効率が今後…2017年度 春期 午前 問51
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
