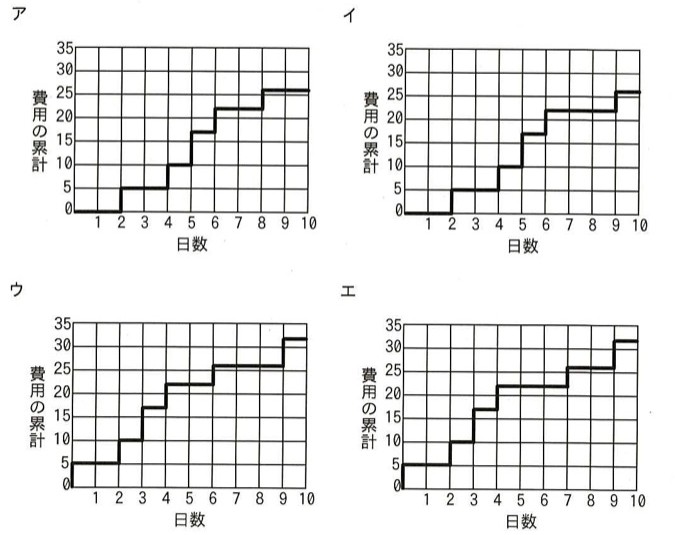

〔マネジメント〕Xソフトの開発が表1のとおりに進んだ場合、開始してから10日目の作業完了時までに計上する費用の累計を表すグラフとして、適切なものはどれか。ア〜エはいずれも日数(横軸1〜10)と費用の累計(縦軸0〜35)の階段状グラフ。

費用は各作業の完了時点で累計に加える

ITパスポート2014年度 秋期86/プロジェクトマネジメント / 進捗・コスト管理

4つの階段状グラフ(ア〜エ)。横軸は日数(1〜10)、縦軸は費用の累計(0〜35)。各グラフは作業完了時点で費用が階段状に増加する様子を示す。アは2,4,5,6,8日目に立ち上がり25で頭打ち。イは2,4,5,6,9日目に立ち上がり25強で頭打ち。ウは0,2,3,4,6,9日目に立ち上がり30強まで上昇。エは0,2,3,4,7,9日目に立ち上がり30強まで上昇。
4つの階段状グラフ(ア〜エ)。横軸は日数(1〜10)、縦軸は費用の累計(0〜35)。各グラフは作業完了時点で費用が階段状に増加する様子を示す。アは2,4,5,6,8日目に立ち上がり25で頭打ち。イは2,4,5,6,9日目に立ち上がり25強で頭打ち。ウは0,2,3,4,6,9日目に立ち上がり30強まで上昇。エは0,2,3,4,7,9日目に立ち上がり30強まで上昇。

選択肢

正解と解説

正解: イ(2日目5,4日目10,5日目17,6日目22,9日目26に階段状に上昇するグラフ)

費用は各作業の完了時点で計上する。Aは2日目に完了して5、Fは4日目に完了して累計10、Bは5日目で累計17、Dは6日目で累計22、Cは9日目で累計26となる。E(11日目)とG(12日目)は10日目までに完了しないため、10日目時点の累計は26である。
