〔中問A:ソフトウェアの開発作業に関する記述〕機械メーカのS社では、製品Xに組み込むソフトウェア(以下、Xソフトという)の開発作業A〜Hを表1のように計画した。前作業とは当該作業を開始する前に終了していなければならない作業のことであり、各作業は前作業が終了すればすぐに開始する。各作業に掛かった費用は、各作業完了時に計上する。〔ストラテジ〕Xソフトの開発が終了する日は、開始から最短で何日目か。

完了日は最長経路(クリティカルパス)で決まる

ITパスポート2014年度 秋期85/プロジェクトマネジメント / スケジュール管理

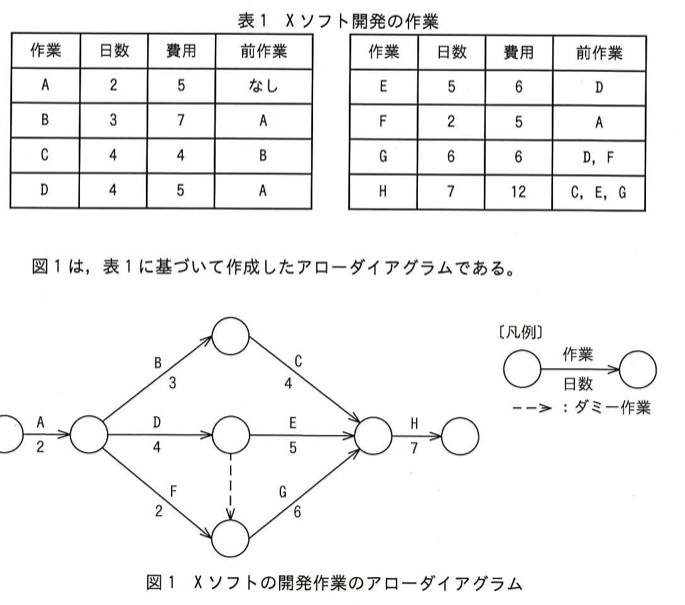

アローダイアグラム。開始ノードからA(2日)で分岐点へ。分岐点からB(3日)→ノード→C(4日)→合流点、D(4日)→ノード→E(5日)→合流点、F(2日)→ノード(Dの後のノードからダミー作業で接続)→G(6日)→合流点。合流点からH(7日)→終了ノード。表1の作業内容:A=2日/費用5/前作業なし、B=3日/費用7/前作業A、C=4日/費用4/前作業B、D=4日/費用5/前作業A、E=5日/費用6/前作業D、F=2日/費用5/前作業A、G=6日/費用6/前作業D,F、H=7日/費用12/前作業C,E,G。
アローダイアグラム。開始ノードからA(2日)で分岐点へ。分岐点からB(3日)→ノード→C(4日)→合流点、D(4日)→ノード→E(5日)→合流点、F(2日)→ノード(Dの後のノードからダミー作業で接続)→G(6日)→合流点。合流点からH(7日)→終了ノード。表1の作業内容:A=2日/費用5/前作業なし、B=3日/費用7/前作業A、C=4日/費用4/前作業B、D=4日/費用5/前作業A、E=5日/費用6/前作業D、F=2日/費用5/前作業A、G=6日/費用6/前作業D,F、H=7日/費用12/前作業C,E,G。
作業日数費用前作業
A25なし
B37A
C44B
D45A
E56D
F25A
G66D, F
H712C, E, G

選択肢

正解と解説

正解: 19

各作業の最早終了日を順にたどる。Aは2日目に終わり、B→Cの経路は9日目、D→Eの経路は11日目、Gは前作業D(6日目終了)とF(4日目終了)の遅い方から始まるので12日目に終わる。Hは三つすべての終了を待つため12日目から始まり7日かけて19日目に終わる。

選択肢ごとの解説

出典:平成26年度 秋期 ITパスポート試験 問85(IPA)
