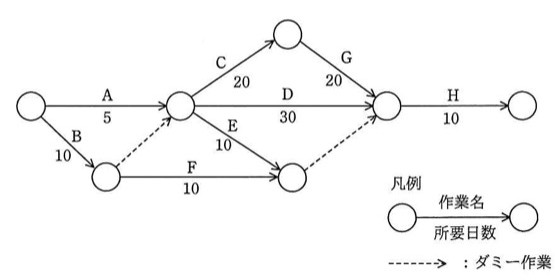

図のアローダイアグラムから読み取ったことのうち,適切なものはどれか。ここで,プロジェクトの開始日は0日目とする。
余裕日数=最遅開始日−最早開始日、0ならクリティカルパス

選択肢
- ア作業Cを最も早く開始できるのは5日目である。
- イ作業Dはクリティカルパス上の作業である。
- ウ作業Eの余裕日数は30日である。
- エ作業Fを最も遅く開始できるのは10日目である。
正解と解説
正解:ウ 作業Eの余裕日数は30日である。
まず前進計算で各結合点の最早日を求める。ノード1はAの5日とB(10日)+ダミーの合流待ちで10日目、ノード3は10+C20=30日目、E・Fの合流点(ノード5)は10+10=20日目、ノード4は30+G20=50日目、全体はH10を加えて60日である。クリティカルパスはB→ダミー→C→G→Hで、後進計算するとノード4の最遅日も50日目、ダミーで結ばれるノード5の最遅日も50日目になる。作業Eは最早開始10日目に対し、最遅開始は50−10=40日目なので、余裕日数は40−10=30日となる。
選択肢ごとの解説
- ア作業Cが出る結合点はB(10日)からのダミーの合流待ちになるため最早は10日目であり、5日目には開始できない。
- イ作業Dを通る経路は10+30+10=50日で、最長の60日に届かずクリティカルパス上ではない。
- ウ正解。最遅開始40日目−最早開始10日目=30日が作業Eの余裕日数である。
- エ作業Fの最遅開始は40日目であり、10日目ではない。
同じ分野の他の問題
- あるプロジェクトは4月から9月までの6か月間で開発を進めており、現在のメンバー全員が9月末まで作業すれば完了する見込みで…2025年度 秋期 問19
- チームの発展段階を五つに区分したタックマンモデルによれば、メンバーの異なる考え方や価値観が明確になり、メンバーがそれぞれ…2025年度 秋期 問18
- プロジェクトの期間を短縮する方法のうち、クラッシングに該当するものはどれか。2025年度 春期 問19
- EVMを使用してマネジメントをしているプロジェクトで、進捗に関する指標値は次のとおりであった。このプロジェクトに対する適…2025年度 春期 問18
- プロジェクトマネジメントにおけるファストトラッキングの例として、適切なものはどれか。2024年度 秋期 問19
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
