あるシステムの設計から結合テストまでの作業について、開発工程ごとの見積工数を表1に、開発工程ごとの上級技術者と初級技術者との要員割当てを表2に示す。上級技術者は、初級技術者に比べて、プログラム作成・単体テストにおいて2倍の生産性を有する。表1の見積工数は、上級技術者の生産性を基に算出している。全ての開発工程に対して、上級技術者を1人追加して割り当てると、この作業に要する期間は何か月短縮できるか。ここで、開発工程の期間は重複させないものとし、要員全員が1か月当たり1人月の工数を投入するものとする。
生産性差のある要員は上級者換算に直して期間を計算する

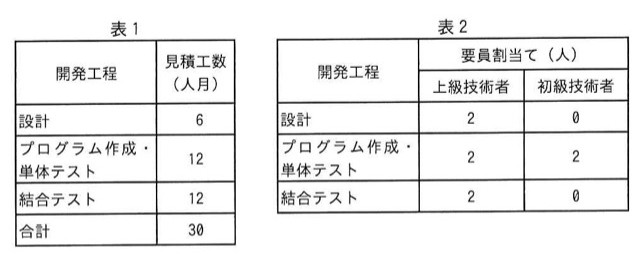

表1
表2
| 開発工程 | 見積工数(人月) |
|---|---|
| 設計 | 6 |
| プログラム作成・単体テスト | 12 |
| 結合テスト | 12 |
| 合計 | 30 |
| 開発工程 | 上級技術者(人) | 初級技術者(人) |
|---|---|---|
| 設計 | 2 | 0 |
| プログラム作成・単体テスト | 2 | 2 |
| 結合テスト | 2 | 0 |
選択肢
- ア1
- イ2
- ウ3
- エ4
正解と解説
正解:エ 4
現状は、設計6人月÷2人=3か月、プログラム作成・単体テストは初級2人が上級1人分に相当するため実質3人月/月で12÷3=4か月、結合テスト12÷2=6か月の計13か月です。上級を1人ずつ加えると、設計6÷3=2か月、プログラム作成・単体テスト12÷4=3か月、結合テスト12÷3=4か月の計9か月となり、13−9=4か月短縮できます。
選択肢ごとの解説
- ア1工程分の短縮しか数えていない。
- イ初級技術者の生産性が半分である点を反映していない場合の値。
- ウ3工程のうち一部の短縮を見落とした値。
- エ正しい。13か月から9か月になり4か月短縮できる。
同じ分野の他の問題
- 表は、RACIチャートを用いた、ある組織の責任分担マトリックスである。条件を満たすように責任分担を見直すとき、適切なもの…2021年度 春期 午前 問52
- あるシステムの開発工数を見積もると120人月であった。このシステムの開発を12か月で終えるように表に示す計画を立てる。プ…2018年度 秋期 午前 問53
- 事業目標達成のためのプログラムマネジメントの考え方として、適切なものはどれか。2019年度 春期 午前 問61
- 自動生産システムの増強に関する次のデシジョンツリーにおいて、新規にシステムを開発する場合の期待金額価値(EMV)は何億円…2025年度 秋期 午前 問54
- あるプロジェクトは4月から9月までの6か月間で開発を進めており、現在のメンバー全員が9月末まで作業すれば完了する見込みで…2025年度 秋期 午前 問53
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
