表は,1人で行うプログラム開発の開始時点での計画表である。6月1日に開発を開始し,6月11日の終了時点でコーディング作業の25%が終了した。6月11日の終了時点で残っている作業量は全体の約何%か。ここで,開発は,土曜日と日曜日を除く週5日間で行うものとする。
残作業量÷全体作業量で残存率を求める

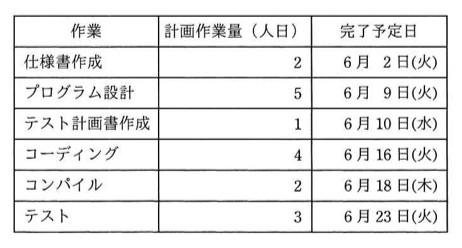

| 作業 | 計画作業量(人日) | 完了予定日 |
|---|---|---|
| 仕様書作成 | 2 | 6月2日(火) |
| プログラム設計 | 5 | 6月9日(火) |
| テスト計画書作成 | 1 | 6月10日(水) |
| コーディング | 4 | 6月16日(火) |
| コンパイル | 2 | 6月18日(木) |
| テスト | 3 | 6月23日(火) |
選択肢
- ア30
- イ47
- ウ52
- エ53
正解と解説
正解:イ 47
計画作業量の合計は2+5+1+4+2+3=17人日である。6月11日終了時点では完了予定日が6月10日までの3作業(2+5+1=8人日)が終わり、さらにコーディング4人日の25%にあたる1人日が済んでいるので、実施済みは9人日。残りは17−9=8人日で、8÷17≒47%となる。
選択肢ごとの解説
- ア残作業をコンパイルとテストだけと見た場合の値で、コーディングの残りが抜けている。
- イ残8人日÷全体17人日≒47%で正しい。
- ウ進捗率と残存率を取り違えた場合などに出る値。
- エ完了分をコーディング着手前の8人日だけと数えた場合の値(8÷17ではなく9÷17)。
同じ分野の他の問題
- あるプロジェクトの工数配分は表のとおりである。基本設計からプログラム設計までは計画どおり終了した。現在はプログラミング段…2018年度 春期 午前 問52
- システム開発の進捗管理などに用いられるトレンドチャートの説明はどれか。2017年度 春期 午前 問54
- あるシステム開発プロジェクトの進捗が遅延したので,クリティカルパス上の作業への投入工数を増やすことによって遅延の解消を図…2026年度 公開問題 科目A 問13
- 図は,あるプロジェクトの作業A〜Iとその作業日数を表している。このプロジェクトの最短所要日数は何日か。2025年度 公開問題 科目A 問14
- アローダイアグラムで表されるプロジェクトは、完了までに最少で何日を要するか。2024年度 公開問題 科目A 問13
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
