アローダイアグラムで表されるプロジェクトは、完了までに最少で何日を要するか。

最短完了日数=最長経路。ダミー作業は0日だが先行制約を伝える

基本情報技術者試験2024年度 公開問題 科目A13/プロジェクトマネジメント / スケジュール管理

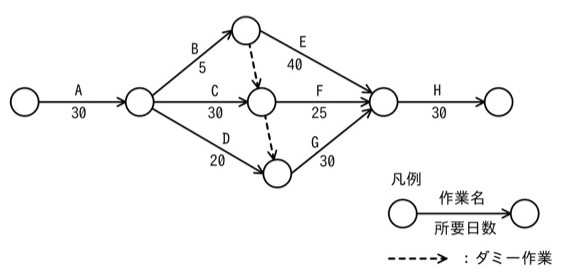

アローダイアグラム(PERT図)。開始ノード→作業A(30日)→ノード1。ノード1から3方向に分岐:上へ作業B(5日)→ノード2、中央へ作業C(30日)→ノード3、下へ作業D(20日)→ノード4。ダミー作業(点線矢印、所要0日)は2本あり、向きはノード2→ノード3、およびノード3→ノード4である。ノード2→作業E(40日)→合流ノード5。ノード3→作業F(25日)→合流ノード5。ノード4→作業G(30日)→合流ノード5。ノード5→作業H(30日)→終了ノード。凡例:矢印の上に作業名、下に所要日数を書く。点線矢印はダミー作業を表す。
アローダイアグラム(PERT図)。開始ノード→作業A(30日)→ノード1。ノード1から3方向に分岐:上へ作業B(5日)→ノード2、中央へ作業C(30日)→ノード3、下へ作業D(20日)→ノード4。ダミー作業(点線矢印、所要0日)は2本あり、向きはノード2→ノード3、およびノード3→ノード4である。ノード2→作業E(40日)→合流ノード5。ノード3→作業F(25日)→合流ノード5。ノード4→作業G(30日)→合流ノード5。ノード5→作業H(30日)→終了ノード。凡例:矢印の上に作業名、下に所要日数を書く。点線矢印はダミー作業を表す。

選択肢

正解と解説

正解: 120

最短の完了日数は、開始から終了までの経路のうち所要日数が最大の経路(クリティカルパス)で決まる。ノード1は30日(A)。ノード2は30+5=35日。ノード3はC経由の30+30=60日と、ノード2からのダミー経由の35日の大きいほうで60日。ノード4はD経由の30+20=50日と、ノード3からのダミー経由の60日の大きいほうで60日。合流ノード5は、E経由35+40=75日、F経由60+25=85日、G経由60+30=90日の最大で90日。最後にH(30日)を加えて120日となる。最長経路はA→C→(ダミー)→G→Hである。

選択肢ごとの解説

出典:令和6年度 公開問題 基本情報技術者試験 科目A 問13(IPA)
