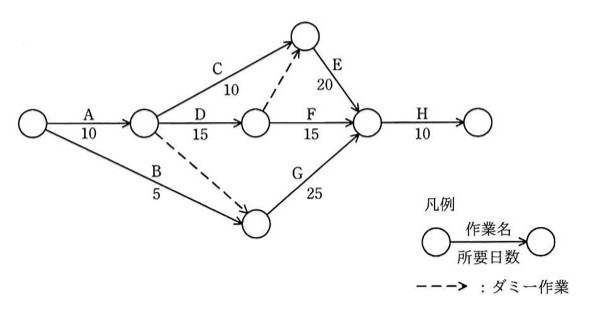

図のプロジェクトの日程計画において,プロジェクトの所要日数は何日か。
ダミー作業も含めて最長経路を求めるのが所要日数

選択肢
- ア40
- イ45
- ウ50
- エ55
正解と解説
正解:エ 55
各結合点の最早開始時刻を順に求める。A完了で10日、そこからDで15日進み25日、Cの経路は20日なのでダミーにより25日が採用される。E経路が10+15+20=45日で最長となり、最後のHの10日を加えて55日が全体の所要日数となる。
選択肢ごとの解説
- ア最長経路を取り違えた場合の値で、Hの10日やダミーの影響が抜けている。
- イB→Gの経路(5+25+10=40日)にとどまり、最長経路になっていない。
- ウD→Fの経路(10+15+15+10=50日)で、ダミー経由のE経路のほうが長い。
- エダミーを経てEに至る経路が最長で、45日+H10日=55日。
