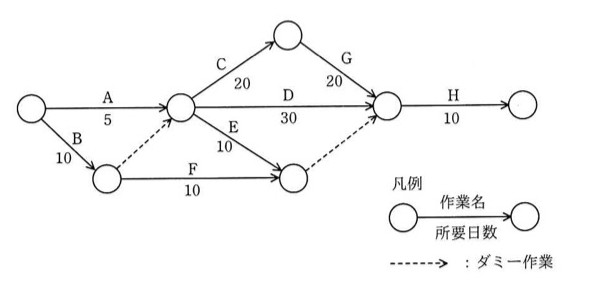

図のアローダイアグラムから読み取れることとして、適切なものはどれか。ここで、プロジェクトの開始日を1日目とする。
総余裕時間=最遅終了時刻-最早終了時刻で求める

選択肢
- ア作業Cを最も早く開始できるのは6日目である。
- イ作業Dはクリティカルパス上の作業である。
- ウ作業Eの総余裕時間は30日である。
- エ作業Fを最も遅く開始できるのは11日目である。
正解と解説
正解:ウ 作業Eの総余裕時間は30日である。
Bの10日がダミー作業を通じてAの終点に合流するため、C・D・Eの最早開始は10日経過後となる。最長経路はB(10)→C(20)→G(20)→H(10)=60日で、これがクリティカルパスである。作業Eは最早開始10日・所要10日で最早終了20日だが、最遅終了は最終合流点の50日なので、総余裕時間は50-20=30日となる。
選択肢ごとの解説
- アCの前工程は10日かかるため、最早開始は11日目であって6日目ではない。
- イDを通る経路は10+30=40日で、最長の50日に達しないためクリティカルパスではない。
- ウ正しい。Eの最早終了20日に対し最遅終了が50日なので、総余裕時間は30日である。
- エFの最遅開始は最終合流点の50日から逆算して41日目であり、11日目ではない。
