プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

短縮効果は全体のクリティカルパスで決まる

頻出高度試験・午前I(全区分共通)2021年度 春期19/マネジメント系 / プロジェクトマネジメント

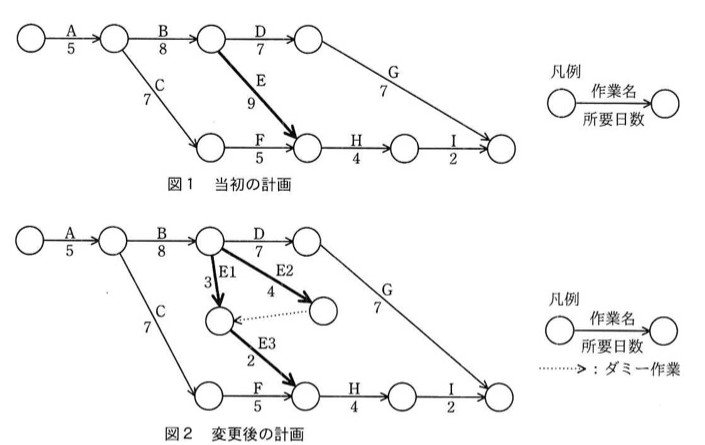

図1(当初の計画):アローダイアグラム。開始ノード→A(5)→ノードn2。n2→B(8)→n3。n2からはC(7)で下段のノードn6へも分岐する。n3→D(7)→n4、n3→E(9、太線)→n5。n6→F(5)→n5。n5→H(4)→n7→I(2)→終点。n4→G(7)→終点。図2(変更後の計画):A・B・C・D・F・G・H・Iは図1と同じ。作業Eの部分だけが、n3→E1(3、太線)→中間ノードnA、n3→E2(4、太線)→中間ノードnB、nB→ダミー作業(点線矢印)→nA、nA→E3(2、太線)→n5、という構成に置き換わっている。凡例:○-作業名/所要日数の矢印、点線矢印はダミー作業。
図1(当初の計画):アローダイアグラム。開始ノード→A(5)→ノードn2。n2→B(8)→n3。n2からはC(7)で下段のノードn6へも分岐する。n3→D(7)→n4、n3→E(9、太線)→n5。n6→F(5)→n5。n5→H(4)→n7→I(2)→終点。n4→G(7)→終点。図2(変更後の計画):A・B・C・D・F・G・H・Iは図1と同じ。作業Eの部分だけが、n3→E1(3、太線)→中間ノードnA、n3→E2(4、太線)→中間ノードnB、nB→ダミー作業(点線矢印)→nA、nA→E3(2、太線)→n5、という構成に置き換わっている。凡例:○-作業名/所要日数の矢印、点線矢印はダミー作業。

選択肢

正解と解説

正解: 1

図1の最長経路はA→B→E→H→I(5+8+9+4+2)で28日となる。図2ではEを3つに分け、E1の後にダミー作業でE2の完了を待つ形になるため、分割部分の終了はB完了の13日目からE2の4日を経た17日目、そこにE3の2日を加えて19日目となり、そこからH・Iで25日。もう一方のA→B→D→G→終点は5+8+7+7=27日で、全体は27日になる。よって28−27=1日短縮できる。
