プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

作業分割後もD→G経路が残り短縮は1日にとどまる

頻出高度試験・午前I(全区分共通)2023年度 秋期19/マネジメント系 / プロジェクトマネジメント

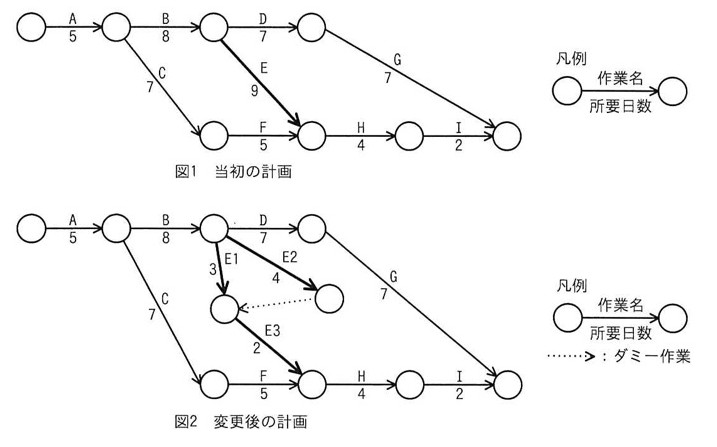

図1(当初の計画):開始ノード→A(5)→ノード1。ノード1からB(8)でノード2へ、同じノード1からC(7)でノード5へ分岐する。ノード2からはD(7)でノード3へ、E(9、太線)でノード4へ分岐。ノード5はF(5)でノード4へ合流。ノード4→H(4)→ノード6→I(2)→終了ノード。ノード3からはG(7)で終了ノードへ。図2(変更後の計画):A・B・C・D・F・G・H・Iの構成は図1と同じ。図1のEを分割し、ノード2からE1(3、太線)でノード8へ、ノード2からE2(4、太線)でノード9へ伸びる。ノード9からノード8へダミー作業(点線矢印)が引かれ、ノード8からE3(2、太線)でノード4(Fの終点)へ合流する。凡例:○-作業名/所要日数-○、点線矢印はダミー作業。
図1(当初の計画):開始ノード→A(5)→ノード1。ノード1からB(8)でノード2へ、同じノード1からC(7)でノード5へ分岐する。ノード2からはD(7)でノード3へ、E(9、太線)でノード4へ分岐。ノード5はF(5)でノード4へ合流。ノード4→H(4)→ノード6→I(2)→終了ノード。ノード3からはG(7)で終了ノードへ。図2(変更後の計画):A・B・C・D・F・G・H・Iの構成は図1と同じ。図1のEを分割し、ノード2からE1(3、太線)でノード8へ、ノード2からE2(4、太線)でノード9へ伸びる。ノード9からノード8へダミー作業(点線矢印)が引かれ、ノード8からE3(2、太線)でノード4(Fの終点)へ合流する。凡例:○-作業名/所要日数-○、点線矢印はダミー作業。

選択肢

正解と解説

正解: 1

図1の最長経路はA→B→E→H→Iで5+8+9+4+2=28日(A→B→D→Gは27日、A→C→F→H→Iは18日)。図2ではEを分割し、E1(3)とE2(4)がBの終了後に並行して始まり、E2の終了イベントからダミーでE1側の結合点へつながるので、E3の開始はBの完了から4日後となる。よってB完了(13日)→E2(4)→E3(2)で19日、H・Iを加えて25日、D→G経路の27日が最長となり、28-27=1日の短縮となる。

選択肢ごとの解説

出典:令和5年度 秋期 高度試験・午前I(全区分共通) 問19(IPA)
