アローダイアグラムで表される日程のプロジェクトにおいて、現在のクリティカルパスは作業A、D、I、Jである。作業Dを2日、作業Jを1日短縮するとき、作業Fの総余裕日数は何日減少するか。ここで、総余裕日数とは、当該作業に先行する作業が遅れなしに完了したとき、総所要日数を増加させることなく、当該作業が遅れてもよい日数である。

全経路共通の作業を縮めても余裕は変わらない。効くのは他経路の短縮分

ITサービスマネージャ試験2024年度 春期 午前II19/プロジェクトマネジメント / 日程管理

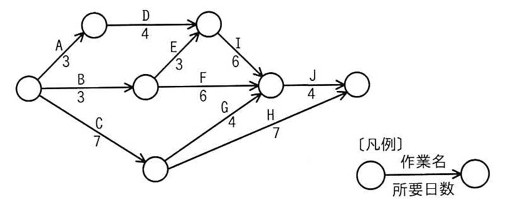

アローダイアグラム。開始ノードから作業A(3日)でノードN1(上)へ、作業B(3日)でノードN2(中)へ、作業C(7日)でノードN3(下)へ。N1から作業D(4日)でノードN4へ。N2から作業E(3日)でN4へ、作業F(6日)でノードN5へ。N3から作業G(4日)でN5へ、作業H(7日)で**終了ノードへ直接**。N4から作業I(6日)でN5へ。N5から作業J(4日)で終了ノードへ。凡例:ノード間の矢印の上に作業名、下に所要日数を記載。
アローダイアグラム。開始ノードから作業A(3日)でノードN1(上)へ、作業B(3日)でノードN2(中)へ、作業C(7日)でノードN3(下)へ。N1から作業D(4日)でノードN4へ。N2から作業E(3日)でN4へ、作業F(6日)でノードN5へ。N3から作業G(4日)でN5へ、作業H(7日)で**終了ノードへ直接**。N4から作業I(6日)でN5へ。N5から作業J(4日)で終了ノードへ。凡例:ノード間の矢印の上に作業名、下に所要日数を記載。

選択肢

正解と解説

正解: 1

作業Jは最終作業であり全ての経路に共通するので、1日短縮すると全体所要日数も作業Fを含む経路も同じだけ短くなり、Fの総余裕日数は変わらない。一方、作業DはFの経路上にないため、Dの短縮によって全体所要日数が縮んだ分だけFの総余裕日数が減る。Dを2日短縮しても途中で別の経路が最長になるため全体は1日しか縮まらず、Fの総余裕日数の減少は1日にとどまる。

選択肢ごとの解説

出典:令和6年度 春期 ITサービスマネージャ試験 午前II 問19(IPA)
