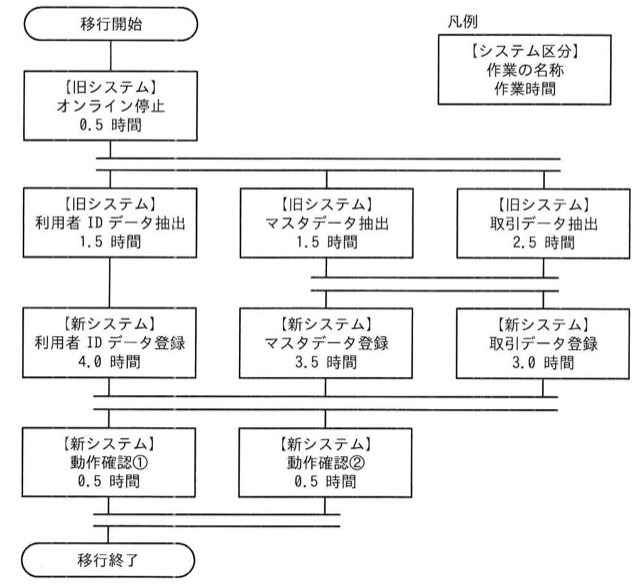

図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、移行開始から移行終了までの所要時間は最短で何時間か。 〔条件〕 ・作業者は3人とし、一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は、作業の合間で最低1回、連続1時間以上の休憩を取る。
最長経路7.0時間に休憩1時間を割り込ませて最短を求める

選択肢
- ア6.5
- イ7.0
- ウ7.5
- エ8.5
正解と解説
正解:ウ 7.5
休憩を考えなければ、オンライン停止0.5+取引データ抽出2.5+マスタデータ登録3.5+動作確認0.5=7.0時間が最長経路になる。しかし取引データ抽出を担当した作業者は開始から連続2.5時間作業しており、3つの登録作業が同時に始まる時点で休憩を取れていないため、3作業を完全並行にできない。連続1時間の休憩を割り込ませると最後の動作確認の開始が遅れ、最短でも7.5時間となる。
選択肢ごとの解説
- ア6.5時間は休憩を無視した最長経路よりさらに短く、成立しない。
- イ7.0時間は休憩を考慮しない場合の値であり、休憩1時間の条件を満たせない。
- ウ正しい。休憩を割り込ませる必要があるため、最短で7.5時間かかる。
- エ8.5時間は休憩の入れ方が最適でない場合の値で、最短ではない。
同じ分野の他の問題
- プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとお…2025年度 春期 午前II 問19
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2025年度 春期 午前II 問6
- アローダイアグラムで表される日程のプロジェクトにおいて、現在のクリティカルパスは作業A、D、I、Jである。作業Dを2日、…2024年度 春期 午前II 問19
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2021年度 春期 午前II 問6
- 過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進…2019年度 秋期 午前II 問18
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
