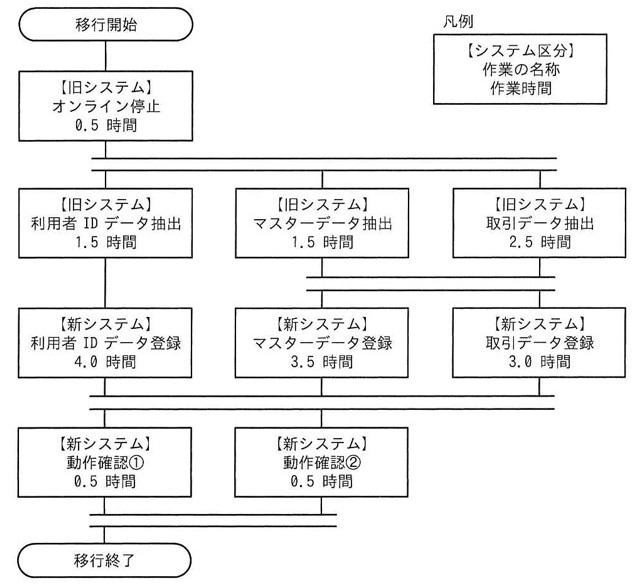

図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、移行開始から移行終了までの所要時間は最短で何時間か。 〔条件〕 ・作業者は3人とし、一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は、作業と作業との間のどこかで最低1回、連続1時間以上の休憩を取る。
並行作業の所要時間は休憩などの資源制約も含めて算出する

選択肢
- ア6.5
- イ7.0
- ウ7.5
- エ8.5
正解と解説
正解:ウ 7.5
休憩を無視すると、停止0.5→取引データ抽出2.5(この完了が合流点)→最長のマスターデータ登録3.5→動作確認0.5で合計7.0時間となる。しかし各作業者は作業と作業の間に連続1時間以上の休憩を取らねばならず、利用者IDデータ抽出→登録を担当する作業者や取引データ担当の作業者には、7.0時間の日程内に連続1時間の空きを確保できない。休憩を挿入すると最終の動作確認開始が0.5時間後ろにずれるため、最短所要時間は7.5時間となる。
選択肢ごとの解説
- ア休憩を一切考慮しない場合でも7.0時間かかるため、これより短くはならない。
- イ休憩制約がない場合の最短時間であり、連続1時間の休憩を全員が取ることはできない。
- ウ正しい。休憩制約により最終工程が0.5時間後ろ倒しとなり、7.5時間が最短となる。
- エ休憩の挿入による遅れは0.5時間で足り、1.5時間も余分にかける必要はない。
同じ分野の他の問題
- プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとお…2025年度 春期 午前II 問19
- アローダイアグラムで表される日程のプロジェクトにおいて、現在のクリティカルパスは作業A、D、I、Jである。作業Dを2日、…2024年度 春期 午前II 問19
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2023年度 春期 午前II 問7
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2021年度 春期 午前II 問6
- 過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進…2019年度 秋期 午前II 問18
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
