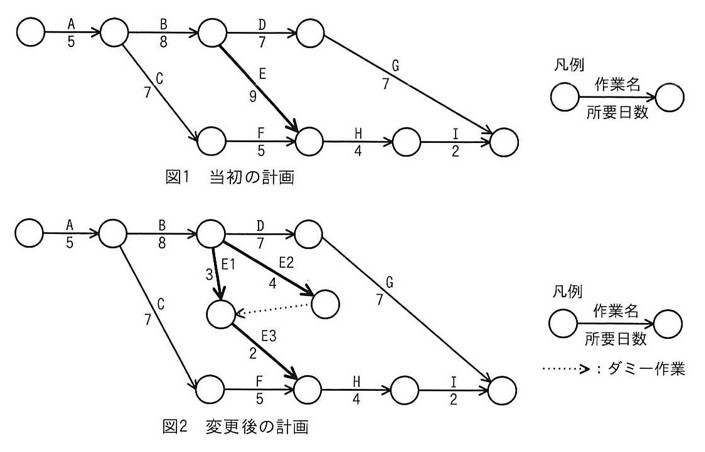

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。
工期短縮の効果はクリティカルパスの入れ替わりまで見て判断する

選択肢
- ア1
- イ2
- ウ3
- エ4
正解と解説
正解:ア 1
当初の計画ではA→B→E→H→Iの経路が5+8+9+4+2=28日で最長となり、これが全体の所要日数である。作業Eを3分割すると、E1とE2を並列に進めてからE3を実施できるため、Eに相当する部分は最長でも4+2=6日となり、この経路は25日に短縮される。すると別経路A→B→D→Gの27日が新たな最長経路(クリティカルパス)となるため、全体では28−27=1日の短縮にとどまる。
選択肢ごとの解説
- ア正しい。短縮後は27日のA→B→D→G経路が制約となり、短縮効果は1日である。
- イ経路上の短縮量は3日だが、別経路が27日で残るため全体では2日短縮できない。
- ウクリティカルパスが入れ替わることを考慮しないと3日と誤りやすい。
- エいずれの経路も4日短縮するほどの余裕はない。
