図のアローダイアグラムにおいて、プロジェクト全体の期間を短縮するために、作業A~Eの幾つかを1日ずつ短縮する。プロジェクト全体の期間を2日短縮できる作業の組みはどれか。

複数経路に共通する作業を短縮すると全体が縮む

基本情報技術者試験2018年度 春期 午前51/プロジェクトマネジメント / スケジュール管理

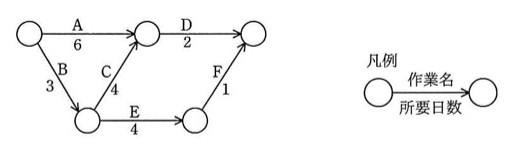

アローダイアグラム:開始ノードから作業A(6日)で中間ノード①へ、①から作業D(2日)で終了ノードへ。開始ノードから作業B(3日)で中間ノード②へ、②から作業C(4日)で①へ(合流)。②から作業E(4日)で中間ノード③へ、③から作業F(1日)で終了ノードへ。つまり経路は「A→D」(6+2=8日)、「B→C→D」(3+4+2=9日)、「B→E→F」(3+4+1=8日)の3経路がある。
アローダイアグラム:開始ノードから作業A(6日)で中間ノード①へ、①から作業D(2日)で終了ノードへ。開始ノードから作業B(3日)で中間ノード②へ、②から作業C(4日)で①へ(合流)。②から作業E(4日)で中間ノード③へ、③から作業F(1日)で終了ノードへ。つまり経路は「A→D」(6+2=8日)、「B→C→D」(3+4+2=9日)、「B→E→F」(3+4+1=8日)の3経路がある。

選択肢

正解と解説

正解: B, D

3つの経路の所要日数はA→Dが8日、B→C→Dが9日、B→E→Fが8日で、全体は9日である。2日短縮して7日にするには、すべての経路を7日以下にする必要があり、2経路に共通するBと、別の2経路に共通するDを1日ずつ短縮すると3経路とも7日となる。

選択肢ごとの解説

出典:平成30年度 春期 基本情報技術者試験 午前 問51(IPA)
