図に示すとおりに作業を実施する予定であったが,作業Aで1日の遅れが生じた。各作業の費用増加率を表の値とするとき,当初の予定日数で終了するために掛かる増加費用を最も少なくするには,どの作業を短縮すべきか。ここで,費用増加率とは,作業を1日短縮するために要する増加費用のことである。

短縮はクリティカルパス上で費用増加率が最小の作業

基本情報技術者試験2023年度 公開問題 科目A13/プロジェクトマネジメント / スケジュール管理

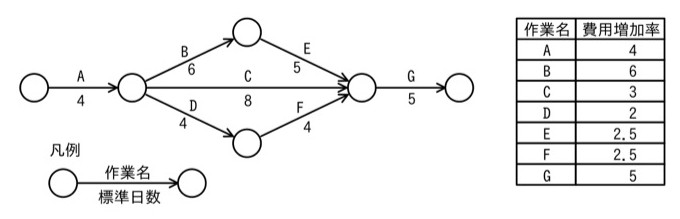

アローダイアグラム。開始ノード→(作業A, 標準日数4)→ノード1。ノード1から2経路に分岐: (作業B, 標準日数6)でノード2上へ、(作業D, 標準日数4)でノード2下へ。ノード2上から(作業E, 標準日数5)、ノード2下から(作業F, 標準日数4)、それぞれ合流ノードへ。またノード1から直接(作業C, 標準日数8)で合流ノードへの経路もある。合流ノードから(作業G, 標準日数5)で終了ノードへ。凡例:○の中に作業名、下に標準日数を記す矢印表記。
アローダイアグラム。開始ノード→(作業A, 標準日数4)→ノード1。ノード1から2経路に分岐: (作業B, 標準日数6)でノード2上へ、(作業D, 標準日数4)でノード2下へ。ノード2上から(作業E, 標準日数5)、ノード2下から(作業F, 標準日数4)、それぞれ合流ノードへ。またノード1から直接(作業C, 標準日数8)で合流ノードへの経路もある。合流ノードから(作業G, 標準日数5)で終了ノードへ。凡例:○の中に作業名、下に標準日数を記す矢印表記。
作業名費用増加率
A4
B6
C3
D2
E2.5
F2.5
G5

選択肢

正解と解説

正解: E

まず所要日数を数えると、Aの後はB→Eの11日が最長で、C(8日)やD→F(8日)より長いのでクリティカルパスはA→B→E→Gとなる。遅れを取り戻すにはこのクリティカルパス上の作業を1日短縮する必要があり、対象はBかEである。費用増加率はBが6、Eが2.5なのでEを短縮するほうが安く、しかも短縮後もB→Eの経路は10日で他経路より長いままなので効果が失われない。
