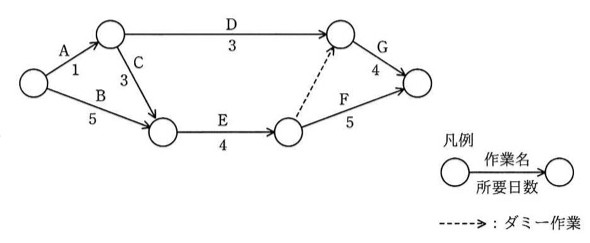

あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。
クリティカルパスは開始から終了までの最長所要日数の経路

選択肢
- アA, C, E, F
- イA, D, G
- ウB, E, F
- エB, E, G
正解と解説
正解:ウ B, E, F
クリティカルパスは、開始から終了までの経路のうち所要日数が最大となるものである。合流点までは、AとCを通る経路が1+3で4、Bを通る経路が5となり、Bの側が遅い。合流点から先はEを通ってFへ至る経路が4+5で9日を要し、Dを通ってGへ至る経路より長い。したがって全体はB、E、Fの経路で5+4+5=14日となり、これがクリティカルパスである。
選択肢ごとの解説
- ア前半をA・Cで通る経路は4日で、Bの5日より短いため最長にならない。
- イD・Gを通る後半は合計7日で、E・Fの9日に及ばない。
- ウ正解。前半のBと後半のE・Fを合わせた14日が最長経路。
- エ後半でGを選ぶとE・Fの経路より短くなり、最長にはならない。
