次のアローダイアグラムに基づき作業を行った結果、作業Dが2日遅延し、作業Fが3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。

日程変更後は最長経路を計算し直して全体日数を求める

ITパスポート2023年度 秋期41/プロジェクトマネジメント / スケジュール管理

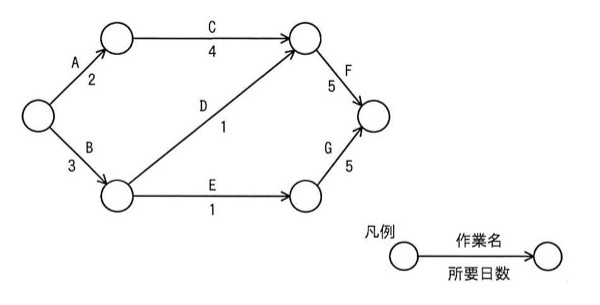

アローダイアグラム。開始ノードから2方向に分岐する。上側は作業A(所要日数2)を経て中間ノード1に至る。下側は作業B(所要日数3)を経て中間ノード2に至る。中間ノード1からは作業C(所要日数4)を経て合流ノード(ノード3)に至る。中間ノード2からは2方向に分岐し、作業D(所要日数1)を経て合流ノード(ノード3)に至るルートと、作業E(所要日数1)を経てノード4に至るルートがある。合流ノード(ノード3)からは作業F(所要日数5)を経て終了ノードに至る。ノード4からは作業G(所要日数5)を経て終了ノードに至る。凡例:ノード間の矢印上に作業名、矢印下に所要日数を表記。
アローダイアグラム。開始ノードから2方向に分岐する。上側は作業A(所要日数2)を経て中間ノード1に至る。下側は作業B(所要日数3)を経て中間ノード2に至る。中間ノード1からは作業C(所要日数4)を経て合流ノード(ノード3)に至る。中間ノード2からは2方向に分岐し、作業D(所要日数1)を経て合流ノード(ノード3)に至るルートと、作業E(所要日数1)を経てノード4に至るルートがある。合流ノード(ノード3)からは作業F(所要日数5)を経て終了ノードに至る。ノード4からは作業G(所要日数5)を経て終了ノードに至る。凡例:ノード間の矢印上に作業名、矢印下に所要日数を表記。

選択肢

正解と解説

正解: 2日前倒し

予定では、A→C→Fの経路が2+4+5=11日で最長となり、これが全体の所要日数になる。実績ではDが2日延びてB→D→Fの経路は3+3+5=11日、Fが3日短縮されるとA→C→Fは2+4+2=8日、B→D→Fも8日となり、B→E→Gの3+1+5=9日が最長になる。全体は11日から9日になるので2日の前倒しである。
