次の表の作業を3名で実施するとき、全ての作業を終わらせるのに必要な最短の日数は何日か。ここで、複数要員が必要な作業は全員がそろわないと着手できず、指定された要員数以上の要員を充てても所要日数は短縮できない。また、着手した作業は作業が完了するまで中断できないものとする。
要員数の上限を踏まえて並行可否を判断し工期を求める

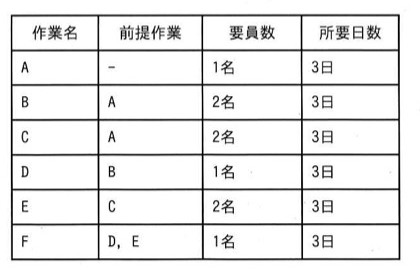

| 作業名 | 前提作業 | 要員数 | 所要日数 |
|---|---|---|---|
| A | - | 1名 | 3日 |
| B | A | 2名 | 3日 |
| C | A | 2名 | 3日 |
| D | B | 1名 | 3日 |
| E | C | 2名 | 3日 |
| F | D, E | 1名 | 3日 |
選択肢
- ア9日
- イ12日
- ウ15日
- エ18日
正解と解説
正解:ウ 15日
要員は3名で、2名を要する作業を同時に二つ進めることはできない。まずAを3日行い、続いてB(2名)に3日、次にC(2名)に3日かけるが、このC実施中に残る1名でD(1名)を並行して進められる。その後E(2名)に3日、最後にF(1名)に3日を要するため、3+3+3+3+3=15日となる。
選択肢ごとの解説
- ア要員の制約を無視し、BとCを同時並行できると仮定した場合の日数。
- イ並行できない工程を一つ見落とした場合に出る日数。
- ウ要員3名の制約下で組める最短工程であり、15日で正しい。
- エ並行可能なDをCと同時に進めない場合の日数であり、最短ではない。
