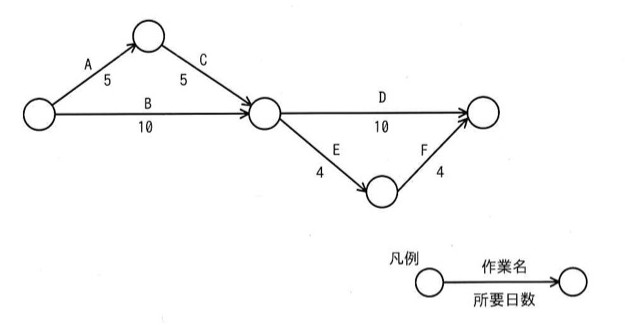

図のアローダイアグラムにおいて,作業Bが2日遅れて完了した。そこで,予定どおりの期間で全ての作業を完了させるために,作業Dに要員を追加することにした。作業Dに当初20名が割り当てられているとき,作業Dに追加する要員は最少で何名必要か。ここで,要員の作業効率は一律である。
遅れの挽回は必要工数÷短縮後日数で必要人数を出す

選択肢
- ア2
- イ3
- ウ4
- エ5
正解と解説
正解:エ 5
合流点までは作業A・Cの経路が5+5で10日、作業Bも10日なので当初は10日目に揃い、その後の作業Dが10日かかって全体は20日で完了します。Bが2日遅れると合流は12日目となり、残り8日でDを終えなければなりません。Dの仕事量は20名×10日ぶんなので、8日で終えるには20×10÷8=25名が必要となり、追加は5名です。
選択肢ごとの解説
- ア8日で終えるには足りず、完了が予定より遅れる。
- イ同様に人数が不足する。
- ウ24名では8日でDを完了できない。
- エ正しい。必要人数25名から当初の20名を引いた5名。
