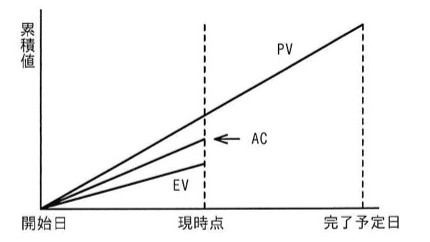

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率、スケジュール効率がこのままで推移すると仮定した場合の見通しのうち、適切なものはどれか。
EV<AC<PVはコスト超過かつ進捗遅れを意味する

選択肢
- ア計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。
- イ計画に比べてコストは多くなり、プロジェクトの完了は早くなる。
- ウ計画に比べてコストは少なくなり、プロジェクトの完了は遅くなる。
- エ計画に比べてコストは少なくなり、プロジェクトの完了は早くなる。
正解と解説
正解:ア 計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。
現時点でEV<AC<PVという関係にある。EV<ACはコスト効率指数CPI=EV/ACが1未満であること、すなわち出来高に対して実コストが超過していることを示す。EV<PVはスケジュール効率指数SPI=EV/PVが1未満で、計画より出来高が遅れていることを示す。この傾向が続けば、コストは計画より多くなり完了は遅れる。
選択肢ごとの解説
- ア正解。CPI<1でコスト超過、SPI<1で進捗遅れなので、コスト増と完了の遅延が見込まれる。
- イSPIが1未満なので完了は早くならない。
- ウCPIが1未満なのでコストは少なくならない。
- エコスト・スケジュールとも指標が1未満であり、いずれも計画より悪化する。
同じ分野の他の問題
- あるプロジェクトは4月から9月までの6か月間で開発を進めており、現在のメンバー全員が9月末まで作業すれば完了する見込みで…2025年度 秋期 問19
- チームの発展段階を五つに区分したタックマンモデルによれば、メンバーの異なる考え方や価値観が明確になり、メンバーがそれぞれ…2025年度 秋期 問18
- プロジェクトの期間を短縮する方法のうち、クラッシングに該当するものはどれか。2025年度 春期 問19
- EVMを使用してマネジメントをしているプロジェクトで、進捗に関する指標値は次のとおりであった。このプロジェクトに対する適…2025年度 春期 問18
- プロジェクトマネジメントにおけるファストトラッキングの例として、適切なものはどれか。2024年度 秋期 問19
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
