四つのアクティビティA〜Dによって実行する開発プロジェクトがある。図は、各アクティビティの依存関係をPDM(プレシデンスダイアグラム法)によって表している。各アクティビティの実行に当たっては、同じ専門チームの支援が必要である。条件に従ってアクティビティを実行するとき、開発プロジェクトの最少の所要日数は何日か。 〔条件〕 ・各アクティビティの所要日数及び実行に当たっての専門チームの支援期間は、次のとおりである(表参照)。 ・専門チームは、同時に複数のアクティビティの支援をすることはできない。 ・専門チームは、各アクティビティを連続した日程で支援する。 ・専門チーム以外の資源にアクティビティ間の競合はない。

資源の競合を考慮すると最短経路より工期が延びる

プロジェクトマネージャ試験2023年度 秋期 午前II7/スケジュールマネジメント / 資源調整

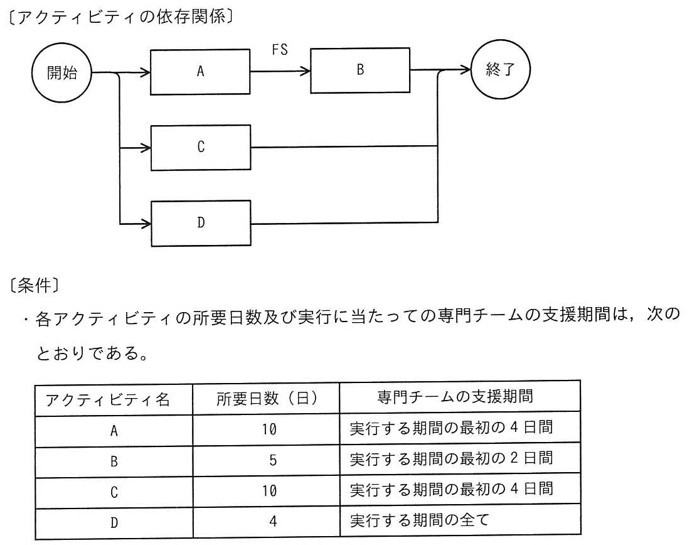

PDM図。開始ノードからA、C、Dへそれぞれ矢印が伸びる。AからBへFS(Finish-to-Start)関係の矢印。B、C、Dはそれぞれ終了ノードへ矢印が伸びる。
PDM図。開始ノードからA、C、Dへそれぞれ矢印が伸びる。AからBへFS(Finish-to-Start)関係の矢印。B、C、Dはそれぞれ終了ノードへ矢印が伸びる。
アクティビティ名所要日数(日)専門チームの支援期間
A10実行する期間の最初の4日間
B5実行する期間の最初の2日間
C10実行する期間の最初の4日間
D4実行する期間の全て

選択肢

正解と解説

正解: 16

AとBはFS関係なので、この連鎖だけで10+5=15日を要し、これが下限となる。ただし専門チームは同時に複数を支援できず、支援に必要な日数の合計は4+2+4+4=14日ある。15日で組もうとすると、全期間の支援が必要なDの連続4日分をどこにも確保できないため成立しない。Aを1〜10日(支援1〜4日)、Cを5〜14日(支援5〜8日)、Bを11〜15日(支援11〜12日)、Dを13〜16日(支援13〜16日)と割り付ければ競合なく収まり、最少所要日数は16日となる。

選択肢ごとの解説

出典:令和5年度 秋期 プロジェクトマネージャ試験 午前II 問7(IPA)
