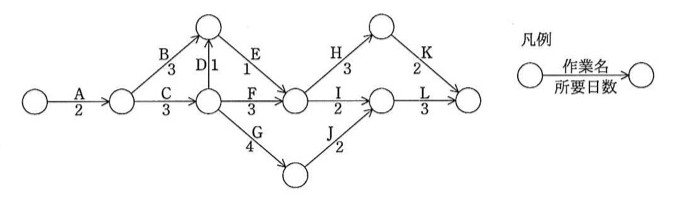

図に示すプロジェクト活動のクリティカルパスはどれか。
クリティカルパスは所要日数合計が最長の経路。余裕がゼロ

選択肢
- アA→B→E→I→L
- イA→C→D→E→H→K
- ウA→C→F→I→L
- エA→C→G→J→L
正解と解説
正解:エ A→C→G→J→L
クリティカルパスは、開始から終了までの経路のうち所要日数の合計が最も長いもので、この経路が遅れると全体の完了が遅れる。各経路を合計するとA→C→G→J→Lが2+3+4+2+3=14日で最長になる。他の経路はいずれもこれより短く、余裕(フロート)を持つ。
選択肢ごとの解説
- ア合計11日で、最長経路より短い。
- イ合計12日で、最長経路より短い。
- ウ合計13日で、わずかに及ばない。
- エ合計14日で最長となり、これがクリティカルパス。
