図のアローダイアグラムで示される日程のプロジェクトが開始されてから5週が経過した。各工程の進捗率が表に示すとおりの場合、プロジェクト完了の遅延につながる工程はどれか。ここで、今後の各工程の作業は、当初の予定どおり進むものとする。

遅延はクリティカルパス上の進捗遅れから生じる

ITパスポート2010年度 秋期46/プロジェクトマネジメント / スケジュール管理

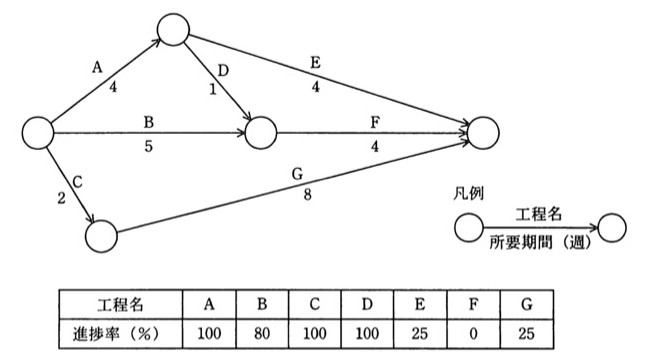

アローダイアグラム。開始ノードから3本の矢印が出る:A(4週)→ノード1、B(5週)→ノード2、C(2週)→ノード3。ノード1からD(1週)→ノード2、ノード1からE(4週)→終了ノード。ノード2からF(4週)→終了ノード。ノード3からG(8週)→終了ノード。
アローダイアグラム。開始ノードから3本の矢印が出る:A(4週)→ノード1、B(5週)→ノード2、C(2週)→ノード3。ノード1からD(1週)→ノード2、ノード1からE(4週)→終了ノード。ノード2からF(4週)→終了ノード。ノード3からG(8週)→終了ノード。
工程名ABCDEFG
進捗率(%)1008010010025025

選択肢

正解と解説

正解: G

各経路の所要期間を見ると、C→Gの経路が2+8=10週で最長のクリティカルパスになる。Cは完了しており、Gは5週時点で25%(8週のうち2週分)しか進んでいないため、残り6週かかり完了は11週目となる。他の工程は残りの作業を予定どおり進めれば10週以内に収まるので、遅延の原因はGである。

選択肢ごとの解説

出典:平成22年度 秋期 ITパスポート試験 問46(IPA)
