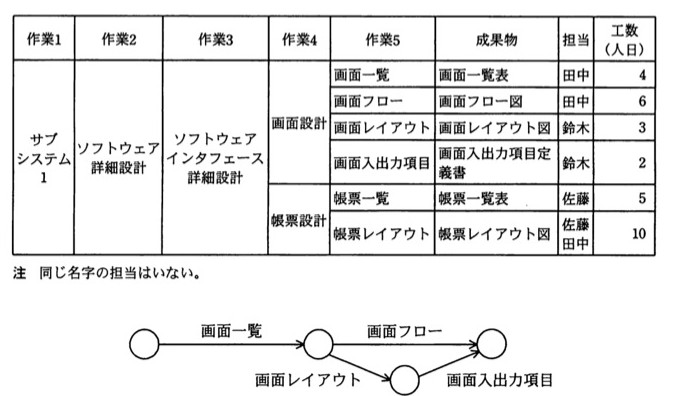

在庫管理システムの開発計画に関する記述(問89・90と同じ状況)。作業内容定義では、作業分割で作成したWBSを基に、担当、工数を加えた表を作成した。次の表はその一部を示したものである。画面設計での作業5の作業間には図に示す順序関係があるとき、画面設計のクリティカルパスの作業日数はどれか。図では、作業の流れを矢印で、作業名を矢印の上又は下に示している。
クリティカルパスは並行経路のうち最長の経路

WBSに担当・工数を加えた表(一部)。同じ名字の担当はいない。
| 作業1 | 作業2 | 作業3 | 作業4 | 作業5 | 成果物 | 担当 | 工数(人日) |
|---|---|---|---|---|---|---|---|
| サブシステム1 | ソフトウェア詳細設計 | ソフトウェアインタフェース詳細設計 | 画面設計 | 画面一覧 | 画面一覧表 | 田中 | 4 |
| 画面フロー | 画面フロー図 | 田中 | 6 | ||||
| 画面レイアウト | 画面レイアウト図 | 鈴木 | 3 | ||||
| 画面入出力項目 | 画面入出力項目定義書 | 鈴木 | 2 | ||||
| 帳票設計 | 帳票一覧 | 帳票一覧表 | 佐藤 | 5 | |||
| 帳票レイアウト | 帳票レイアウト図 | 佐藤・田中 | 10 |
選択肢
- ア5
- イ9
- ウ10
- エ15
正解と解説
正解:ウ 10
画面設計は、画面一覧から画面フローへ進む経路と、画面レイアウトから画面入出力項目へ進む経路が並行して走る構造になっている。前者は4+6で10日、後者は3+2で5日かかる。全体の期間を決めるのは長いほうなので、クリティカルパスは10日である。
選択肢ごとの解説
- ア画面レイアウトと画面入出力項目の経路の日数であり、短いほうにあたる。
- イ2つの経路の日数の組合せを誤った場合の値である。
- ウ画面一覧4日と画面フロー6日を合わせた10日が最長経路になる。
- エ4つの作業をすべて足した場合の値で、並行関係を考慮していない。
同じ分野の他の問題
- 次の表の作業を3名で実施するとき、全ての作業を終わらせるのに必要な最短の日数は何日か。ここで、複数要員が必要な作業は全員…2026年度 秋期 問50
- システム開発プロジェクトで使用される技法のうち、スケジュール作成に用いる技法として、適切なものだけを全て挙げたものはどれ…2025年度 秋期 問41
- あるプロジェクトの作業間の関係と所要時間がアローダイアグラムで示されている。このアローダイアグラムのBからEの四つの結合…2024年度 秋期 問41
- 次のアローダイアグラムに基づき作業を行った結果、作業Dが2日遅延し、作業Fが3日前倒しで完了した。作業全体の所要日数は予…2023年度 秋期 問41
- 図のアローダイアグラムにおいて,作業Bが2日遅れて完了した。そこで,予定どおりの期間で全ての作業を完了させるために,作業…2022年度 秋期 問43
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
