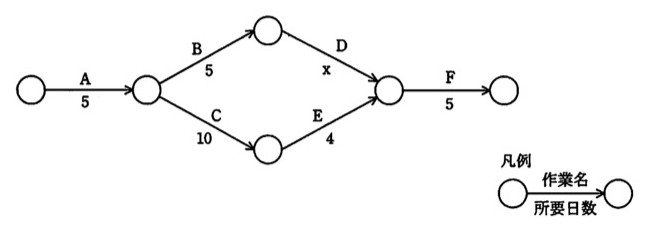

図の作業について、全体の作業終了までの日数は24日間であった。作業Cの日数を3日短縮できたので、全体の作業終了までの日数が1日減った。作業Dの所要日数は何日か。
短縮効果は他経路の長さで頭打ち。最長経路の入替りに注目

選択肢
- ア6
- イ7
- ウ8
- エ9
正解と解説
正解:ウ 8
経路はA→B→D→FとA→C→E→Fの2本。後者は5+10+4+5=24日で、全体が24日ということはこちらがクリティカルパスである。Cを3日短縮するとこの経路は21日になり、全体が23日になったということは、もう一方の経路A→B→D→F=5+5+D+5がちょうど23日になったことを意味する。よってDの所要日数は23-15=8日である。
選択肢ごとの解説
- ア6日ならB経路は21日となり、全体は21日まで短縮されるはずで条件に合わない。
- イ7日ならB経路は22日となり、全体は22日となって1日減にとどまらない。
- ウB経路が23日となり、短縮後の全体日数23日と一致するため正しい。
- エ9日ならB経路が24日となり、短縮しても全体日数が減らない。
