【中問A:商品開発プロジェクトに関する記述、問85と同じ前提】〔マネジメント〕N社は、7月1日から図1のガントチャートの変更計画に従って工程管理を開始した。この変更計画で、プロジェクト期間を全体で1か月短縮することを可能にする対策の説明として、適切なものはどれか。図1は、マーケティング(製品仕様、販売価格計画、流通計画・プロモーション)とソフトウェアの取得(見積・契約、外部調達管理、受入試験・検収)の各作業について、4月〜10月の当初計画・変更計画・実績を月単位のバーで示したガントチャートである。7月1日が現時点。

期間短縮は作業自体の短縮と後続作業の並行実施を組み合わせる

ITパスポート2013年度 秋期88/プロジェクトマネジメント / スケジュール管理

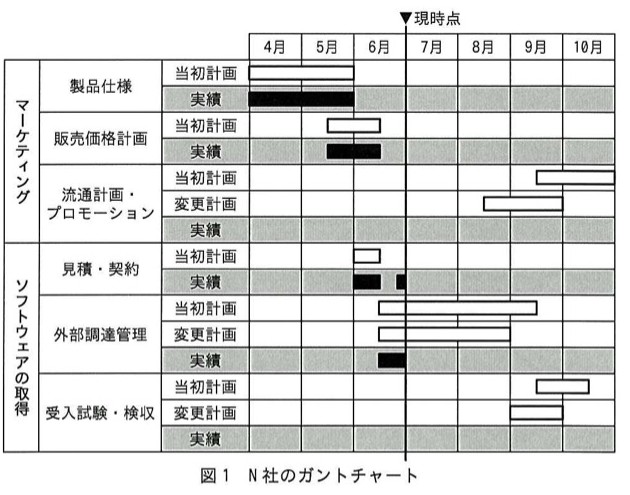

N社のガントチャート(図1)。縦軸はマーケティング(製品仕様、販売価格計画、流通計画・プロモーション)とソフトウェアの取得(見積・契約、外部調達管理、受入試験・検収)の各項目で、それぞれ当初計画・変更計画(一部項目のみ)・実績の3行がある。横軸は4月〜10月。製品仕様は当初計画・実績とも4〜5月。販売価格計画は当初計画・実績とも5〜6月。流通計画・プロモーションは当初計画が9〜10月、変更計画が8〜9月。見積・契約は当初計画6月、実績6月。外部調達管理は当初計画6〜9月、変更計画6〜8月、実績6月まで。受入試験・検収は当初計画9〜10月、変更計画8〜9月。現時点を示す矢印が7月の位置にある。
N社のガントチャート(図1)。縦軸はマーケティング(製品仕様、販売価格計画、流通計画・プロモーション)とソフトウェアの取得(見積・契約、外部調達管理、受入試験・検収)の各項目で、それぞれ当初計画・変更計画(一部項目のみ)・実績の3行がある。横軸は4月〜10月。製品仕様は当初計画・実績とも4〜5月。販売価格計画は当初計画・実績とも5〜6月。流通計画・プロモーションは当初計画が9〜10月、変更計画が8〜9月。見積・契約は当初計画6月、実績6月。外部調達管理は当初計画6〜9月、変更計画6〜8月、実績6月まで。受入試験・検収は当初計画9〜10月、変更計画8〜9月。現時点を示す矢印が7月の位置にある。

選択肢

正解と解説

正解: B社のソフトウェア開発作業を0.5か月短縮し、受入試験・検収を0.5か月早める。かつ、流通計画・プロモーション業務の開始を前倒しし、B社のソフトウェア開発作業と0.5か月並行作業を行う。

変更計画では、外部調達管理と受入試験・検収がそれぞれ前倒しされ、さらに流通計画・プロモーションの開始も繰り上げられている。つまり開発作業の短縮による前倒しと、後続作業を開発期間と重ねて並行して進める工夫を組み合わせることで、全体で1か月の短縮を実現している。どちらか一方だけでは1か月には届かない。

選択肢ごとの解説

出典:平成25年度 秋期 ITパスポート試験 問88(IPA)
