〔中問B〕製品の改良プロジェクトに関する次の記述を読んで答えよ。 工作機械メーカのX社は、競合メーカとの差別化を目的として、現在製造している製品Zの改良を決め、製品Zの改良プロジェクト(以下、Zプロジェクトという)を発足した。製品開発課に勤務するAさんはZプロジェクトのメンバに選ばれ、先輩のBさんからZプロジェクトの状況、及びZプロジェクトのリスク(以下、リスクという)に関する説明を受けた。 〔Zプロジェクトの状況〕 (1) 過去に行った同一規模のプロジェクトと比べて、プロジェクトメンバは同数だが、期間は半分で計画している。 (2) 改良する機能の取りまとめ作業は、製品企画課が担当し、完了している。 (3) 現行の製品Zの部品や組み込まれているソフトウェアは、できるだけ流用することにした。流用対象の抽出は終了している。 (4) 新たに開発する部品は、現行の製品Zを開発したメンバが担当する。 (5) 新たに開発するソフトウェアは、開発経験の浅いメンバが担当する。 〔リスクに関する説明〕 (1) リスクとは、プロジェクトを遂行するときに発生する、納期、費用、品質に影響を与える様々な事象のことである。 (2) リスクが発生する確率や影響の大きさはプロジェクトごとに異なり、それらは遂行過程で変化する。 AさんはZプロジェクトの状況の(5)に、影響の大きなリスクが存在するので、試作機の品質試験に間に合わせるために、特にスケジュール管理が重要であると考え、Bさんに相談した。そこで、ソフトウェアを開発するメンバから図1に示すアローダイアグラムを提出してもらった。しかし、開発スケジュールが遅れた場合のリスクが考慮されていないことに気付き、何らかの対策が必要と考えた。〔マネジメント〕図1に示すソフトウェアの開発は、遅延が発生しないと仮定すると最短何日で完了するか。

最短完了日数は最も長い経路(クリティカルパス)で決まる

ITパスポート2015年度 春期89/プロジェクトマネジメント / スケジュール管理

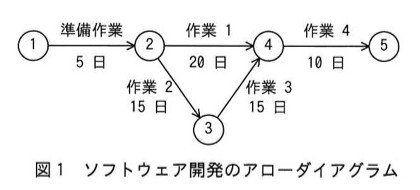

図1 ソフトウェア開発のアローダイアグラム。ノード①→(準備作業5日)→②。②から2経路:②→(作業1・20日)→④、②→(作業2・15日)→③→(作業3・15日)→④。④→(作業4・10日)→⑤。
図1 ソフトウェア開発のアローダイアグラム。ノード①→(準備作業5日)→②。②から2経路:②→(作業1・20日)→④、②→(作業2・15日)→③→(作業3・15日)→④。④→(作業4・10日)→⑤。

選択肢

正解と解説

正解: 45

アローダイアグラムでは、開始から終了までの経路のうち所要日数が最も長いもの(クリティカルパス)が全体の最短完了日数になる。準備作業5日の後、20日で進む経路と、15日+15日=30日かかる経路に分かれ、合流後に10日の作業が続く。長いほうを採用して5+30+10=45日となる。

選択肢ごとの解説

出典:平成27年度 春期 ITパスポート試験 問89(IPA)

同じ分野の他の問題

最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
