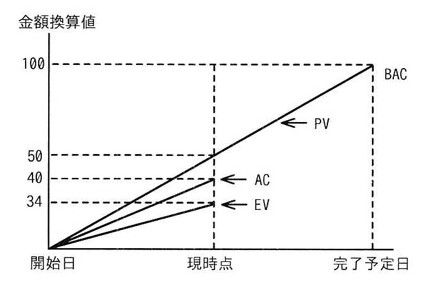

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始日から完了予定日までの期間の半分が経過した時点での状況である。完成時総予算(BAC)どおりに完了させるために達成することが必要となるコスト効率の指標である残作業効率指数(TCPI)の値はどれか。ここで、TCPIは小数第2位を四捨五入するものとする。
TCPIは残予算で残作業を終えるのに要する効率

選択肢
- ア0.6
- イ0.9
- ウ1.1
- エ1.3
正解と解説
正解:ウ 1.1
TCPIは、残りの予算で残作業を終えるために今後必要となるコスト効率を表し、BAC達成を前提とする場合は(BAC−EV)÷(BAC−AC)で求める。図から現時点でEVは34、ACは40、BACは100なので、(100−34)÷(100−40)=66÷60=1.1となる。1を超えるということは、これまでより高い効率で進めなければ予算内に収まらないことを意味する。
選択肢ごとの解説
- ア分子と分母を取り違えるなどした場合の値。1を下回るのは既に効率に余裕がある場合。
- イ同じく1未満であり、コスト超過している現状と矛盾する。
- ウ正しい。(100−34)÷(100−40)=1.1。
- エEVやACの読み取りを誤った場合の値。
同じ分野の他の問題
- EVMを採用しているプロジェクトにおいて、ある時点のCPIが1.0を下回っていた場合の対処として、適切なものはどれか。2024年度 秋期 午前II 問8
- ある組織では、プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間10日間のプロジェ…2023年度 秋期 午前II 問5
- EVMを使用してマネジメントをしているプロジェクトで、進捗に関する指標値は次のとおりであった。このプロジェクトに対する適…2022年度 秋期 午前II 問7
- プロジェクト期間の80%を経過した時点での出来高が全体の70%、発生したコストは8,500万円であった。完成時総予算は1…2020年度 10月試験 午前II 問5
- EVMを採用しているプロジェクトにおける,ある時点のCPIが1.0を下回っていた場合の対処として,適切なものはどれか。2017年度 春期 午前II 問12
最終更新:2026-08-25/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
