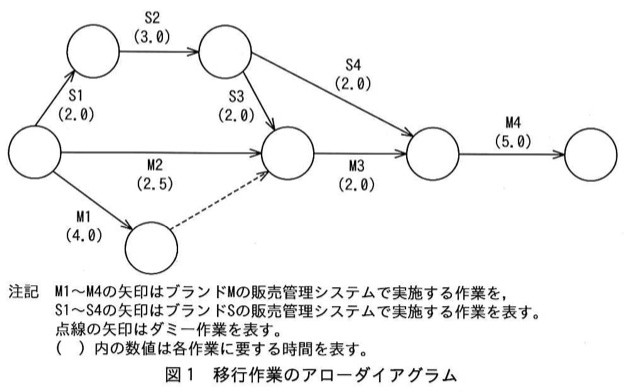

【中問D:P社のケース】小売業のP社では、MとSの二つのブランド商品を販売しており、ブランドごとに販売管理システムが別々に稼働している。P社では、販売業務の効率を向上するために、ブランドSの販売管理システムの顧客データをブランドMの販売管理システムに移行して、統合した上で稼働させる方針を立てた。このために移行プロジェクトが発足した。Aさんはこのメンバに選ばれ、他のメンバと協力して二つの販売管理システムを調査して、統合に必要な作業としてM1〜M4、S1〜S4を洗い出した。その後、作業ごとの依存関係を検討し、図1に示す移行作業のアローダイアグラムを作成した。 【設問(マネジメント)】図1の移行作業のアローダイアグラムに基づいて作業を実施すると、移行作業は最短では何時間で終了するか。
全体の最短時間は最長経路(クリティカルパス)で決まる

作業と所要時間:S1(2.0)、S2(3.0)、S3(2.0)、S4(2.0)、M1(4.0)、M2(2.5)、M3(2.0)、M4(5.0)。経路例:開始→S1→S2→S4→M4、開始→M2→M3→M4、開始→M1→(ダミー)→M3→M4 など。
選択肢
- ア9.5
- イ11.0
- ウ12.0
- エ14.0
正解と解説
正解:エ 14.0
アローダイアグラムでは、開始から終了までの各経路の所要時間を合計し、最も長い経路(クリティカルパス)が全体の最短所要時間になる。S1→S2→S3→M3→M4は2.0+3.0+2.0+2.0+5.0=14.0時間で、S4を通る経路の12.0時間、M1からダミーを経る11.0時間、M2からの9.5時間のいずれよりも長い。したがって最短でも14.0時間かかる。
選択肢ごとの解説
- アM2を経る経路の所要時間で、最長ではない。
- イM1からダミーを経る経路の所要時間。
- ウS4を経る経路の所要時間。
- エ正解。最長経路14.0時間が全体の最短所要時間になる。
